Robbins TBM rises above water inflows in China
Jun 06, 2008
Deep in a sheer-walled canyon at the foot of China's Jinping Mountain, crews are working 24 hours a day to assemble a giant. The 12.4 m (40.1 ft) diameter behemoth, a Main Beam TBM manufactured by The Robbins Company, will excavate one of the country's largest hydropower projects to date.
The TBM is being built using a proven Robbins assembly process, known as Onsite First Time Assembly (OFTA). OFTA, without pre-erection in a manufacturing facility, will result in an earlier machine launch and reduced shipping risk and cost. The benefits are particularly great because all of the heavy TBM structures have already been shipped from the manufacturing facility in Dalian, ahead of the low water season on the Yangtze River when such shipments are not possible.

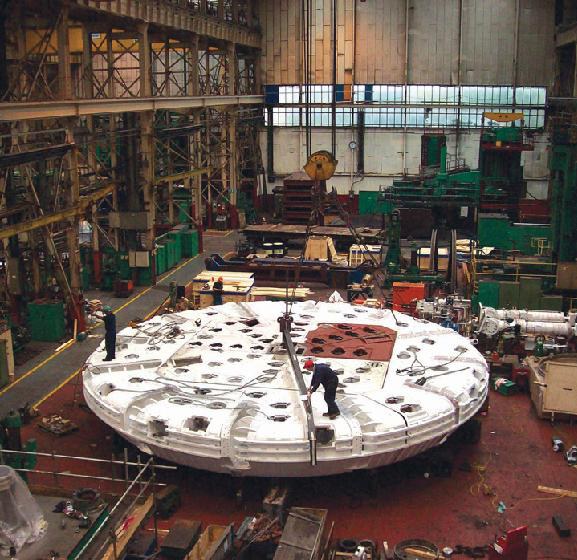

The Robbins machine is currently being assembled onsite in an underground launch chamber for a startup later in 2008. Most of the machine components are being staged in the town of Manshuwan, approximately 80 km (50 mi) away, due to limited space at the jobsite. As of May 2008, assembly of the machine is more than 40% complete. Crews have erected the cutterhead support and Main Beam, and are welding the 6 piece cutterhead. Back-up construction will begin in a chamber behind the TBM later in May.
Special features on the TBM and back-up will accommodate a high expected water inflow of 4,000 liters per second (1,000 gallons per second). The top of the back-up is arched over its entire length to allow for installation of water shields if high-pressure inflows are encountered. A water discharge pump will relay any inflow from the cutterhead support to the end of the back-up. Two TBM conveyors between the cutterhead and the tunnel conveyor were also designed for wet conditions. The conveyors are completely flat, rather than inclined, in order to prevent spillage of muck with high water content.
Another Robbins Main Beam TBM, at 7.2 m (23.7 ft) diameter, is currently being assembled for a water drainage tunnel at the site. The ancillary tunnel will provide drainage to the main tunnel ahead of the 12.4 m (40.1 ft) machine.
Due to go online in 2010, the Jinping-II Hydropower Station will utilize the elevation drop in the 150 km (93 mi) long Yalong River to generate 4800 MW of electricity per year for owner Ertan. Jinping-II is located 17 km (10.5 mi) downstream from the Jinping-I Hydropower station, which is slated for completion in 2014 and will have an annual generating capacity of 3600 MW.
Contact Information:
Brianna Home
Marketing Director
Email: homeb@robbinstbm.com
Direct: +1 253.872.4484
Desiree Willis
Technical Writer
Email: willisd@robbinstbm.com
Direct:+1 253.872.4490
The Robbins Company
29100 Hall Street
Solon, OH 44139
USA
Weitere News und Artikel
Sep 02, 2024
News
Fortbildungspunkte für Ingenieur*innen mit Online-Kursen von UNITRACC und SAG-Akademie
Ingenieurkammern vergeben bis zu 44 Punkte für Kurse aus unserem Weiterbildungsangebot im Bereich Kanalbau, -instandhaltung und -management. Ergründen Sie …
Aug 26, 2024
News
Nachruf Prof. Dr.-Ing. Dietrich Stein
In tiefer Trauer geben wir bekannt, dass unser Gründer und Gesellschafter Prof. Dr.-Ing. Dietrich Stein im Alter von 85 Jahren verstorben ist.
Es ist seiner visionären Kraft, seinem ingenieurmäßigen Genius …
Aug 21, 2024
News
Kanalgipfel 2024: Aussteller Swietelsky-Faber GmbH Kanalsanierung
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große Zukunftsaufgabe, vor der viele Kommunen stehen, besteht in …
Aug 15, 2024
News
Kanalgipfel 2024: Aussteller Steinzeug-Keramo & Pipelife
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große Zukunftsaufgabe, vor der viele Kommunen stehen, besteht in einer fundierten …
Aug 14, 2024
News
Kanalgipfel 2024: Aussteller Aarsleff
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große Zukunftsaufgabe, vor der viele Kommunen stehen, besteht in einer fundierten technischen …
Aug 13, 2024
News
Kanalgipfel 2024: Bedarfsorientierte Kanalinspektion – Aktivitäten der Stadt Remscheid und ihre Abstimmungen mit der Aufsichtsbehörde
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die …
Aug 08, 2024
News
Kanalgipfel 2024: Aussteller Amiblu
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große Zukunftsaufgabe, vor der viele Kommunen stehen, besteht in einer fundierten technischen und …
Aug 08, 2024
News
Kanalgipfel 2024: Bedarfsorientierte Kanalinspektion – Aktivitäten in Österreich
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große Zukunftsaufgabe, vor der viele Kommunen stehen, …
Aug 06, 2024
News
Kanalgipfel 2024: Aussteller Barthauer Software GmbH
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große Zukunftsaufgabe, vor der viele Kommunen stehen, besteht in einer fundierten …
Aug 05, 2024
News
Kanalgipfel 2024: QKan – GIS-gestütztes Kanalinformationssystem als open source-Werkzeug für kleinere und mittlere Netzbetreiber
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große …
Aug 02, 2024
News
Kanalgipfel 2024: Aussteller PFI
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große Zukunftsaufgabe, vor der viele Kommunen stehen, besteht in einer fundierten technischen und …
Jul 31, 2024
News
Kanalgipfel 2024: Aussteller NIVUS
Die Entwässerungssysteme unserer Städte sind ein wesentlicher Bestandteil des kommunalen Anlagevermögens. Die große Zukunftsaufgabe, vor der viele Kommunen stehen, besteht in einer fundierten technischen und …
Contact
The Robbins Company
44139 Solon, OH. USA
Phone:
+1 440 248 3303
Fax:
+1 440 248 1702
